Hva er prefabrikkerte betongkonstruksjoner og hvorfor de dominerer moderne konstruksjon
Prefabrikerte betongkonstruksjoner er bygningskomponenter - vegger, bjelker, søyler, plater og mer - produsert under kontrollerte fabrikkforhold før de transporteres og monteres på stedet. Resultatet er en byggemetode som konsekvent utkonkurrerer tradisjonell plasstøpt betong i hastighet, kvalitet og kostnadsforutsigbarhet. Over 60 % av storskala infrastrukturprosjekter i Europa og Nord-Amerika spesifiserer nå prefabrikert betong som det primære strukturelle systemet , og det tallet fortsetter å stige ettersom prosjekttidslinjene krymper og lønnskostnadene øker.
Grunnen til at prefabrikerte betongkonstruksjoner har blitt ryggraden i varehus, parkeringshus, broer, stadioner og fleretasjes boligbygg er enkel: når betong herder i en fabrikk under nøyaktig temperatur- og fuktighetskontroll, når dens trykkstyrke rutinemessig. 5000 til 8000 psi - godt over 3000 til 4000 psi typisk for feltstøpt betong. Hvert element som holder disse komponentene på plass, hver innstøpningsplate, ankerbolt, løkkeinnsats og løfteinnretning, faller inn under den brede kategorien av prefabrikert betongtilbehør, og å velge riktig tilbehør er like viktig som selve blandingsdesignet.
Hvordan prefabrikkerte betongkonstruksjoner produseres
Produksjonen av prefabrikerte betongkonstruksjoner følger en disiplinert sekvens som eliminerer de fleste variablene som plager stedstøpt betong. Å forstå hvert trinn avklarer hvorfor metoden gir så konsistente resultater og hvorfor valget av prefabrikert betongtilbehør på designstadiet – ikke under konstruksjonen – er ikke omsettelig.
Trinn 1 — Forberedelse av skjema og plassering av forsterkning
Stålformer, ofte maskinert til toleranser på ±1/16 tomme, rengjøres, oljes og monteres. Forsterkende stålbur er prefabrikkert og satt innvendig. På dette stadiet, alt innebygd prefabrikert betongtilbehør – løfteankere, tilkoblingsinnsatser, elektriske rørhylser og strukturelle sveiseplater – er plassert og sikret før betong støpes. Enhver gjenstand som må være i det ferdige elementet må plasseres nå; å legge det til etterpå krever kjerneboring eller kutting, noe som skader den strukturelle integriteten.
Trinn 2 — Betongblanding og plassering
Betongblandingsdesign for prefabrikkerte anlegg bruker vanligvis et vann-til-sement-forhold på 0,35 til 0,45 - betydelig lavere enn feltblandinger - for å oppnå høy tidlig styrke. Intern vibrasjon konsoliderer betongen rundt armeringsjernet og innebygd tilbehør. Noen anlegg bruker ekstern bordvibrasjon for tynne arkitektoniske paneler for å eliminere hulrom i overflaten uten interne vibratorer som kan fortrenge tynn dekkebetong.
Trinn 3 - Herding
Prefabrikkerte anlegg bruker dampherding, varmeherding eller akselerert fuktighetsbevarende tepper for å nå 70 % av designstyrken innen 18 til 24 timer . Denne raske styrkeøkningen er det som gjør at elementene kan fjernes fra formene og stables på gården i løpet av et enkelt produksjonsskift – en syklus umulig med stedstøpt betong som tar 28 dager å oppnå full designstyrke under omgivelsesforhold.
Trinn 4 — Kvalitetskontroll, etterbehandling og gårdslagring
Før noe element forlater støpesengen, bekrefter dimensjonskontroller, overflateinspeksjoner og maskinvarerevisjoner at hvert prefabrikert betongtilbehør er tilstede, riktig plassert og uskadet. Elementer lagres deretter på tømmerfylling på tunet, organisert etter leveringssekvens, mens de venter på transport- og monteringsvinduet.
Hovedtyper av prefabrikerte betongelementer og deres anvendelser
Prefabrikerte betongkonstruksjoner omfatter en bred familie av elementtyper, hver konstruert for en spesifikk strukturell rolle. Nedenfor er en oversikt over de vanligste kategoriene, bygningene og infrastrukturen de betjener, og de typiske spennviddene eller belastningsvurderingene som er involvert.
Double-Tee plater
Brukes til parkeringskonstruksjoner og lagergulv. Standard spenn på 40 til 80 fot med dybder på 24 til 34 tommer. Belastningskapasitet vanligvis 40 til 100 psf overlagret spenning.
Hulkjerneplanker
Arbeidshesten til bolig- og kontorgulvsystemer. Standard bredder på 4 og 8 fot, dybder fra 6 til 16 tommer, spenn på 20 til 50 fot. Tomrom reduserer egenlast samtidig som den bevarer den strukturelle dybden.
Prefabrikerte søyler og bjelker
Rektangulære og L-formede søyler fra 12×12 til 24×24 tommer. Inverterte tee-bjelker, rektangulære bjelker og spandrel-bjelker danner momentrammen eller enkelt-støttet tyngdekraftssystem.
Ferdigstøpte veggpaneler
Solid, isolert sandwich og arkitektoniske paneler fra 5 til 12 tommer tykke. Brukes som bærende skjærvegger eller ikke-strukturell kledning. Oppnår R-verdier på 20 til 30 med skumisolasjonskjerner.
Brobjelker
AASHTO I-dragere og bulb-tee-dragere for motorveibroer. Spenner fra 60 til 160 fot. Høyytelses betongblandinger på 8 000 til 12 000 psi er standard for broapplikasjoner med lang spennvidde.
Prefabrikerte trapper og reposer
Komplette trapper støpt som enkeltenheter med integrerte avsatser. Eliminerer kompleks forskaling og reduserer trappeinstallasjon fra dager til timer ved bruk av kun en kran og prefabrikkert betongtilbehør for tilkobling.
Prefabrikert betongtilbehør: Maskinvaren som gjør konstruksjoner mulig
Uansett hvor nøyaktig et betongelement er designet og støpt, er det prefabrikerte betongtilbehør innebygd i det som bestemmer hvordan elementet kan løftes, transporteres, kobles sammen og integreres i en komplett struktur. Prefabrikert betongtilbehør spenner over et bredt spekter av maskinvaretyper, og hver kategori har spesifikke belastningsklassifiseringer, installasjonskrav og kompatibilitetshensyn.
| Tilbehørskategori | Funksjon | Typisk arbeidsbelastning | Materiale |
|---|---|---|---|
| Løfteankre (hylse, løkke, spole) | Midlertidig løfting under stripping og ereksjon | 1 til 60 tonn per anker | Duktilt jern, smidd stål |
| Innstøpningsplater og sveiseplater | Permanente strukturelle forbindelser mellom elementer | 10 til 200 kips per tallerken | A36 / A572 stål, varmgalvanisert eller rustfritt |
| Spolestenger og spolebolter | Feltjusterbare koblinger, kledningsfeste | 5 til 30 kip per stang | Forsinket eller rustfritt stål |
| Lagerklosser | Lastoverføring og toleranseabsorbering ved lagerseter | Trykkspenning 800 til 1500 psi | Neopren, HDPE, fiberforsterket elastomer |
| Sløyfeinnsatser og utsvingede kjegleinnsatser | Ankerpunkter for sekundære fester, fasadebeslag | 500 lbs til 5 tonn | Smidbart jern, ståltråd |
| Forspennende strand og etterspenningsmaskinvare | Forkomprimering av betong for å motvirke bøyespenninger | 270 ksi tråd, jekket til 70–75 % av UTS | Grad 270 lavavslappende tråd |

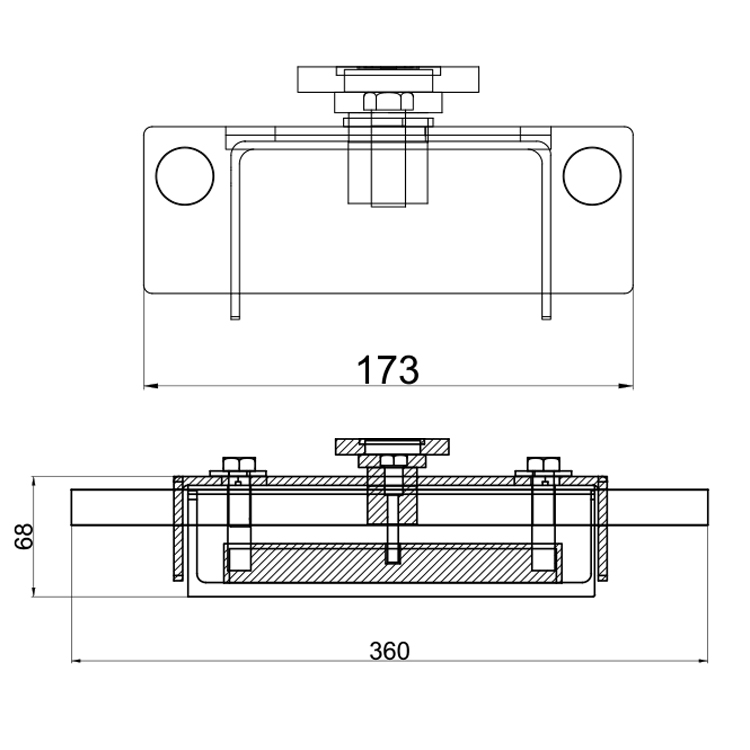

Løfteankre: Dimensjonering og sikkerhetsfaktorer
Løfteankere er blant de mest undersøkte av alt prefabrikert betongtilbehør fordi en feil under stripping eller montering er umiddelbart katastrofal. Arbeidslastgrensen (WLL) for ethvert løfteanker må ta hensyn til den dynamiske påvirkningsfaktoren under kranplukking - vanligvis en minimum sikkerhetsfaktor på 4:1 brukt på betongbrudd og stålstrekkbruddmodus. For et 20-tonns prefabrikert veggpanel betyr det at forankringssystemet må være utformet for en minimum 80-tonns belastning, ikke bare den statiske panelvekten. Riggvinkel reduserer også kapasiteten: en 60-graders slyngevinkel fra vertikal reduserer den tillatte belastningen per ben til omtrent 87 % av den nominelle vertikale kapasiteten, mens en 30-graders vinkel reduserer den til 50 %.
Embed Plates: Connection Philosophy in Precast Frames
Strukturelle forbindelser mellom prefabrikerte betongelementer er nesten utelukkende avhengig av innstøpte plater sveiset til armeringsankre eller nelson-stendere. Utformingen av disse platene følger AISC- og PCI-retningslinjene, med spesiell oppmerksomhet på pirrende handling i strekkforbindelser og skjærfriksjon ved grensesnittplan. En riktig utformet sveiseplateforbindelse i en prefabrikert parkeringskonstruksjon kan overføre 150 kip med skjær over en bjelke-søyleskjøt med en plate så liten som 8 × 8 tommer - forutsatt at shimstabelen, fugemasselommen og feltsveisingen er utført i henhold til spesifikasjonene. Galvanisering av disse platene til ASTM A123 (minimum 3,9 oz/ft²) gir målbar korrosjonslevetid i utsatte eller marine miljøer.
Lagerklosser: Toleranser og langsiktig ytelse
Hver prefabrikkert bjelke, dobbel-tee og hulkjerneplank hviler på en bærepute som samtidig overfører vertikal belastning og tilpasser de termiske og krympende bevegelsene som oppstår i løpet av konstruksjonens levetid. Neoprenputer med en hardhet på 50 til 60 durometer er det vanligste valget, med standarddimensjoner på 4×6 tommer til 8×12 tommer og tykkelser på 3/8 til 3/4 tommer. PCI Design Handbook-tabeller viser at en 6×9 tommer, 1/2-tommers neoprenpute kan romme opptil 0,5 tommer horisontal bevegelse samtidig som tilstrekkelig trykkstivhet opprettholdes. HDPE-puter spesifiseres i økende grad for broapplikasjoner der lav friksjon er nødvendig for å tillate termisk ekspansjon uten at det bygges opp krefter i overbygningen.
Strukturelle forbindelser i prefabrikerte betongkonstruksjoner
Koblingssystemet er der prefabrikerte betongkonstruksjoner enten fungerer eller svikter. I motsetning til stålrammer, der koblinger er laget med bolter og sveiser i friluft, involverer prefabrikerte betongforbindelser ofte trange rom, fugelommer og innebygd maskinvare som ikke kan inspiseres etter fuging. Å få tilkoblingen riktig første gang er derfor ikke omsettelig.
Tre brede filosofier styrer prefabrikert forbindelsesdesign:
- Enkelt støttede gravitasjonssystemer — bjelker hviler på konsoller eller hovedbokvinkler, og overfører kun vertikal belastning. Enkel, rask å reise og tolerant for differensialoppgjør. Brukes i de aller fleste enetasjes industribygg og parkeringskonstruksjoner.
- Momentbestandige rammer — kolonne-til-søyle- og bjelke-til-søyle-forbindelser gjøres momentbestandige gjennom etterspenning, innstøpte armeringsjernskoblinger eller sveisede platesammenstillinger. Oppnår sidedriftskontroll som kan sammenlignes med plasstøpte rammer for seismikk og vindmotstand.
- Hybride systemer – tyngdekraftsbelastninger som bæres av enkelt lager, sidebelastninger håndteres av en separat skjærvegg eller momentrammekjerne. Den vanligste tilnærmingen for middels høye boliger og prefabrikerte bygninger med blandet bruk på 5 til 15 etasjer.
Spesielt kvaliteten på fugede forbindelser avhenger sterkt av valg og plassering av prefabrikert betongtilbehør. En fuget hylsekobling – brukt til å skjøte to armeringslengder på tvers av en skjøt – må justeres innenfor ±1/8 tomme for at stangen skal komme rent inn under montering. Enhver feiljustering som oppdages på stedet krever vanligvis kostbar utbedring som involverer mekaniske ankre eller epoksyinjeksjon, som begge reduserer forbindelsens duktilitet sammenlignet med den opprinnelige designhensikten.
Planmessige fordeler: Hvordan prefabrikerte betongkonstruksjoner komprimerer prosjekttidslinjer
Det mest overbevisende argumentet for prefabrikerte betongkonstruksjoner på kommersielle og infrastrukturprosjekter er tidsplankomprimering. Fremstilling av elementer skjer parallelt med forberedelse av byggeplassen - mens fundamentet graves og støpes, produserer det prefabrikerte anlegget samtidig den strukturelle rammen. Denne overlappingen sparer vanligvis 4 til 8 uker på et mellomstort prosjekt sammenlignet med en sekvensiell cast-in-place tidsplan.
Uke 1–4: Godkjenning av design og butikktegning
Rekordingeniør og prefabrikkert ingeniør samarbeider om tilkoblingsdetaljer, innbyggingsplasseringer og tidsplaner for prefabrikkert betongtilbehør. Hvert tilbehør er tegnet, dimensjonert og spesifisert i butikktegningene før en enkelt form settes sammen.
Uke 5–12: Planteproduksjon
Full produksjon. Et middels stort prefabrikert anlegg som støper 500 til 800 kubikkmeter per uke kan produsere den strukturelle rammen for et 200 000 kvadratmeter stort lager på 6 til 8 uker. Elementene er serienummerert og sekvensert for levering.
Uke 8–14: Site Foundations (parallell)
Mens anleggsproduksjonen pågår, støper mannskapet på stedet fotfester, gradere bjelker og søylebrygger. Ankerboltmaler hentet fra prefabrikerte butikktegninger sikrer at søylebunnplater og tappforbindelser vil justeres når elementene kommer.
Uke 13–18: Ereksjon
Et godt organisert oppstillingsmannskap med én 150-tonns beltekran kan sette 20 til 40 hovedelementer per dag. En fem-etasjers parkeringsstruktur på 1200 plasser kan bygges ferdig på 10 til 14 virkedager av krantid - en hastighet umulig å nærme seg med plasstøpte metoder.
Uke 18–22: Fuging, sveising og etterbehandling
Feltmannskaper fullfører fugede forbindelser, feltsveiser ved innstøpte plater, fugemasser og eventuell arkitektonisk etterbehandling. Konstruksjonen er helt lukket og værtett langt tidligere enn tilsvarende plasstøpt konstruksjon.
Prefabrikerte betongkonstruksjoner vs. plasstøpte: En direkte sammenligning
Valget mellom prefabrikkert og plasstøpt betong er aldri enkelt, men den følgende sammenligningen dekker dimensjonene som er viktigst for eiere, entreprenører og konstruksjonsingeniører som tar den avgjørelsen.
| Dimensjon | Ferdigstøpt betong | Plassstøpt betong |
|---|---|---|
| Komprimerende styrke | 5 000–12 000 psi typisk | 3000–5000 psi typisk |
| Dimensjonal Tolerance | ±1/8 til ±1/4 tomme | ±1/4 til ±3/4 tomme |
| Tidsplan (strukturell ramme, 200k sf lager) | 10–14 dager ereksjon | 8–14 uker forming/helling |
| Væravhengighet | Lav - herding utført i anlegget | Høy - kaldt og varmt vær krever beskyttelse |
| Designfleksibilitet | Repeterende geometri optimal; tilpassede former mulig på premium | Høy fleksibilitet for kompleks, buet eller uregelmessig geometri |
| Arbeid på stedet | Lav - primært kran- og tilkoblingsmannskaper | Høy — forming, plassering, etterbehandling, stripping |
| Kvalitetskontroll | PCI-anleggssertifisering, daglig QC-testing | Avhengig av feltforhold og inspektør tilstedeværelse |
Forspent prefabrikkert betong: Hvordan forspenning og etterspenning fungerer
Kombinasjonen av forspenning og prefabrikert betong er et av de kraftigste verktøyene innen konstruksjonsteknikk. Ved å forhåndskomprimere betongen før servicebelastninger påføres, kan ingeniører effektivt eliminere strekksprekker - den primære modusen for betongforringelse - og oppnå spennvidder som ville være strukturelt umulige eller økonomisk upraktiske med konvensjonelt forsterkede seksjoner.
Forspenning: Standard Precast Approach
I forspent prefabrikkert betong strekkes høyfaste ståltråder mellom anslag i endene av støpebedet før betong legges. Trådene - typisk grad 270 lav avslapning, 0,5 eller 0,6 tommer diameter - er jekket til ca. 70 % av endelig strekkstyrke, eller omtrent 189 000 psi . Betong legges deretter rundt de oppspente trådene. Når betongen når tilstrekkelig styrke, frigjøres trådene og forkomprimeringen overføres til elementet ved binding. Dette er metoden som brukes til å produsere hulkjerneplanker, doble tees, brodragere og forspente veggpaneler i praktisk talt alle prefabrikkerte fabrikker i verden.
Etterspenning i prefabrikerte elementer
Etterspenningsutstyr - kanaler, ankre, koblinger og trompetplater - representerer en spesialisert kategori av prefabrikkerte betongtilbehør som brukes når forspenning må påføres etter at elementet er reist eller når elementer fra flere prefabrikerte segmenter må settes sammen til en kontinuerlig strukturell enhet. Segmentell brokonstruksjon, for eksempel, bruker forhåndsstøpte segmenter typisk 8 til 12 fot lange som settes sammen og deretter etterspent til kontinuerlige dragere på 200 til 400 fot. Hver etterspennende sene kan bære 300 til 1500 kip med forspenningskraft avhengig av antall tråder og geometri.
Langsiktige forspenningstap
Ingeniører må ta hensyn til forspenningstap når de dimensjonerer tråder og spesifiserer den opprinnelige jekkbelastningen. De viktigste kildene til tap i løpet av levetiden til et forspent element er:
- Elastisk forkortelse – umiddelbar tap ved trådfrigjøring, typisk 6 til 8 % av innledende forspenning for forspente elementer
- Kryp — tidsavhengig deformasjon under vedvarende belastning, som utgjør 5 til 12 % av effektiv forspenning over en 50-årig levetid
- Krymping — volumetrisk reduksjon når betongen tørker, og bidrar med 4 til 8 % ekstra tap
- Stålavslapning - gradvis tap av trådspenning ved konstant belastning, omtrent 2 % for lavavspennende tråd over 50 år
Totale langsiktige tap varierer vanligvis fra 15 til 25 % av den opprinnelige jekkkraften. Dette betyr at en tråd jekket til 33 000 lbs må utformes for å bære en effektiv forspenning på 25 000 til 28 000 lbs gjennom hele levetiden - og seksjonsdesignen må ta hensyn til den reduserte forkomprimeringen ved beregning av sprekkmomenter og nedbøyninger.
Seismisk design av prefabrikkerte betongkonstruksjoner
Oppførselen til prefabrikerte betongkonstruksjoner under seismisk belastning har blitt studert intensivt siden jordskjelvet i San Fernando i 1971 og jordskjelvet i Northridge i 1994 avslørte svakheter i tidlige forhåndsstøpte parkeringskonstruksjoner. Ingeniørmiljøet svarte med store fremskritt innen forbindelsesdesign, diafragmadetaljering og seismiske testprogrammer - spesielt forskningsprogrammet PRESSS (PREcast Seismic Structural Systems) som gikk fra 1991 til 2001.
PRESSS-programmet viste at riktig detaljerte prefabrikerte systemer kan matche eller overgå duktiliteten til plasstøpte betongremmer. Det skjøtede veggsystemet utviklet i PRESSS brukte ubundet etterspenning gjennom prefabrikerte skjærveggpaneler for å gi selvsentrerende oppførsel — bygningen bergarter ved grensesnittet vegg-til-fundament under seismisk belastning, men går tilbake til lodd når jordskjelvet stopper, med minimal gjenværende drift. En full fem-etasjers prefabrikert struktur ble testet ved 60 % av full skala ved UC San Diego Structural Laboratory og demonstrerte gjenværende drift på mindre enn 0,1 % etter testing ved jordskjelvbevegelser på designnivå.
Gjeldende ASCE 7- og ACI 318-bestemmelser tillater prefabrikkerte betongkonstruksjoner i seismisk designkategori D (høyseismikk) forutsatt at koblinger og membraner er detaljert for å samsvare med den duktile prefabrikerte spesialmomentrammen eller prefabrikerte spesielle skjærveggsystemer. Viktige krav inkluderer:
- Fugede hylseforbindelser må demonstrere 125 % av stangens flytegrense i strekktester før bruk i konstruksjon
- Prefabrikerte membranforbindelser må designes ved bruk av Diaphragm Seismic Design Method (DSDM) med kraftforsterkningsfaktorer på 1,0 til 1,5 avhengig av membranklassifisering
- Korde- og kollektorforbindelser langs membrankantene bærer forsterkede membrankrefter som ofte styrer dimensjoneringen av prefabrikkert betongtilbehør ved panel-til-panel-skjøter
- Alt prefabrikert betongtilbehør i det seismiske kraftmotstandssystemet må være designet for de forventede materialstyrkene og overstyrkefaktoren omega-null spesifisert i ASCE 7 Tabell 12.2-1
Vanlige feil i spesifikasjoner for prefabrikert betongtilbehør og hvordan du unngår dem
Erfarne prefabrikerte ingeniører og entreprenører identifiserer konsekvent de samme kategoriene av feil på prosjekter som resulterer i feltproblemer, utbedringskostnader eller forsinkelser i tidsplanen. De fleste av dem sporer tilbake til tilbehørsspesifikasjoner og koordineringsbeslutninger som ble tatt under design - lenge før betong noen gang støpes.
Spesifisere tilbehør uten å sjekke betongdekselet
En vanlig feil er å spesifisere et løfteanker som, ved sin nødvendige innstøpingsdybde, er i konflikt med forsterkningsburet eller etterspenningskanalen. Minimum betongdekke over alt prefabrikert betongtilbehør må opprettholdes på det spesifiserte minimum - typisk 1 tomme for formede overflater i innvendig eksponering og opptil 2 tommer i korrosive eller marine miljøer. Verifiser tilbehørsdimensjoner mot armeringsjernsoppsettet i 3D BIM før du utsteder butikktegninger for godkjenning.
Bruker inkompatibel maskinvare fra forskjellige leverandører
Løftesystemer – anker pluss løfteclutch – er utformet som matchede par. Bruk av en clutch fra leverandør A med et anker fra leverandør B annullerer belastningen til begge komponentene. Hver spesifikasjon av prefabrikkert betongtilbehør bør kreve at løftesystemer er matchende sett fra en enkelt produsent , med lasttestingsdokumentasjon levert for prosjektprotokollen.
Utelatelse av korrosjonsbeskyttelse i prosjektspesifikasjonen
Innstøpningsplater og sveiseplater spesifisert som vanlig A36 stål vil korrodere raskt i alle utsatte eller utvendige bruksområder. Varmgalvanisering til ASTM A123 gir 30 til 50 års korrosjonslevetid ved typisk utendørs eksponering. I marine sprutsoner, spesifiser Type 316 rustfritt stål eller epoksybelagt maskinvare med en dokumentert kvalitetssikringsprosess for beleggkontinuitet.
Unnlatelse av å koordinere brukshylser med strukturelle elementer
Elektrisk ledning, rørleggerhylser og mekaniske gjennomføringer innebygd som prefabrikkert betongtilbehør må koordineres med konstruksjonsingeniøren før butikktegningen godkjennes. En 6-tommers åpning gjennom banen til et forspent dobbelt-T-stykke må analyseres for skjærreduksjon; en ukoordinert penetrasjon oppdaget etter at elementene er støpt krever typisk dyre utvendige forsterkningsstropper eller elementutskifting.
Hopp over en tørrløps-ereksjonssjekk
På komplekse prefabrikkerte strukturer - spesielt de med momentforbindelser som krever feltsveisede embedplater - fanger en tørrkjøringsgjennomgang av tilbehørsoppsettet mot den strukturelle modellen opprettingskonflikter før monteringen begynner. Å oppdage en 1-tommers feiljustering mellom to sveiseplater på bakken koster minutter; Å oppdage den 50 fot i luften koster dager og betydelige utgifter til etterarbeid.
Tar ikke hensyn til strippestyrke ved valg av ankere
Løfteankere må vurderes mot betongstyrken ved stripping - ikke 28-dagers designstyrke. Hvis et element fjernes etter 16 timer, kan betongstyrken bare være 2500 til 3000 psi. Ankerkapasitetstabeller skal legges inn ved faktisk avisoleringsstyrke, og betongbruddkapasiteten reduseres tilsvarende. Mange løfteankerfeil oppstår nettopp fordi den spesifiserte ankerkapasiteten ble beregnet til 5000 psi mens elementet ble strippet etter 18 timer med betong på bare 2200 psi.
Bærekraft i prefabrikerte betongkonstruksjoner
Bærekraftsprofilen til prefabrikerte betongkonstruksjoner har forbedret seg betydelig de siste to tiårene, drevet av både regulatorisk press og genuin innovasjon innen materialer og produksjonsmetoder.
Supplerende sementholdige materialer (SCM)
Flyveaske, slaggsement og silika-røyk - samlet kalt supplerende sementholdige materialer - kan erstatte 20 til 50 % av portlandsementen i prefabrikerte betongblandinger uten at det går på bekostning av styrke eller holdbarhet. Siden sementproduksjon står for omtrent 8 % av globale CO₂-utslipp, en prefabrikert blanding med 35 % slagg-erstatning reduserer karbonet i betongen med ca. 25 til 30 % sammenlignet med en 100 % portlandsement grunnlinje, samtidig som den forbedrer langsiktig holdbarhet gjennom redusert permeabilitet.
Redusert materialavfall
Fabrikkproduksjon av prefabrikkerte elementer genererer betongavfallsmengder på mindre enn 2 % av det totale batchvolumet, sammenlignet med 8 til 12 % avfall på typiske byggeprosjekter der overbestilling og søl er vanlig. Gjenbruk av stålform – en enkelt ferdigstøpt form kan produsere 300 til 1000 identiske elementer i løpet av levetiden – eliminerer tømmeravfallet knyttet til plassstøpte formingssystemer.
Termisk masse og energiytelse
Prefabrikerte betongveggpaneler, spesielt isolerte sandwichpaneler, gir en betydelig termisk masse som jevner ut daglige temperatursvingninger i bygningsinteriør. Et 6-tommers isolert ferdigstøpt sandwichpanel med en kontinuerlig 2-tommers EPS-kjerne oppnår ca. R-13 i midten av panelet — konkurransedyktig med en stålstenderveggmontasje – samtidig som den gir de strukturelle og brannmotstandsfunksjonene som en stendervegg ikke kan matche uten ekstra systemer.
Betraktninger ved livets slutt
Prefabrikerte betongelementer kan dekonstrueres i stedet for å rives når strukturer til slutt demonteres, fordi de diskrete boltede og sveisede forbindelsene som brukes i prefabrikerte rammer - inkludert alt prefabrikert betongtilbehør som danner disse forbindelsene - kan løsnes eller flammeskjæres. Gjenvunnede prefabrikerte elementer har blitt gjenbrukt i sekundære strukturer som støttemurer, lydskjermer og midlertidige konstruksjonsanlegg. Når knusing er uunngåelig, er resirkulert betongtilslag fra prefabrikert riving rent, konsekvent gradert og egnet for veigrunn, dreneringstilslag og strukturell fylling.
Kvalitetssikring for prefabrikkerte betongkonstruksjoner og tilbehør
Kvalitetskontrollmiljøet i et PCI-sertifisert ferdigstøpt anlegg er betydelig strengere enn det som er oppnåelig på de fleste byggeplasser. Å forstå hva som skjer under anleggets QC hjelper eiere, ingeniører og entreprenører med å sette passende forventninger til hva anlegget kan og ikke kan garantere – og hvor feltkvalitetskontrollen må ta opp slakk.
In-Plant QC: Hva blir sjekket på hvert trinn
- Innkommende materialer — Sement, tilslag, tilsetningsstoffer og prefabrikert betongtilbehør krever alle innkommende inspeksjon og gjennomgang av fabrikksertifisering. Løfteankere fra hver batch er typisk prøvetestet ved 150 % av nominell arbeidsbelastning før aksept.
- Skjemaoppsett — Dimensjonsverifisering av formgeometri og tilbehørsplassering før betong batches. Avvik større enn PCI-toleransetabellverdiene for den elementtypen krever korrigering før hellingen fortsetter.
- Frisk betong — Slump, luftinnhold, enhetsvekt og temperatur testes ved tømmepunktet for hver betongbatch. Sylinderprøver støpes for 1-dagers, 7-dagers og 28-dagers trykkfasthetstesting.
- Ferdige elementer — Alt prefabrikert betongtilbehør lokaliseres og måles etter stripping. Overflatedefekter dokumenteres, repareres i henhold til godkjent reparasjonsprosedyre og inspiseres på nytt før elementet frigis til verftet.
Tredjepartsinspeksjon under ereksjon
Feltinspeksjon av prefabrikkert montering fokuserer på fire primære elementer: forberedelse av lagerseter og plassering av lagerputer, fugemasse og ikke-krympende fugemasse i forbindelseslommer, feltsveiser ved innstøpningsplateforbindelser og fugemontering. Feltsveisinspeksjon krever en CWI (Certified Welding Inspector) og visuell inspeksjon pluss ultralydtesting for fullpenetrasjonssveiser i de primære strukturelle forbindelsene. Plassering av lagerputer er ofte underinspisert og underspesifisert på lavbudsprosjekter; en feiljustert eller manglende lagerpute kan forårsake lokal knusing av betongkanten innen dager etter påføring av belastning.
